Fra idé til Amazon FBA-lancering: Realistisk China Sourcing-tidslinje for Private Label i 2026

Hvorfor tager det så lang tid? Kinas forsyningskæde er stabil, men den involverer flere lag: designgentagelser, overensstemmelsestest, logistik og toldbehandling. I 2026 er toldkontrollen skærpet og overholdelseskravene højere. Denne guide bruger de nyeste data og den virkelige verden til at opdele hver fase måned for måned, og hjælper Amazon FBA-sælgere med at skabe solide planer, komprimere tidslinjer og undgå dyre fejl.

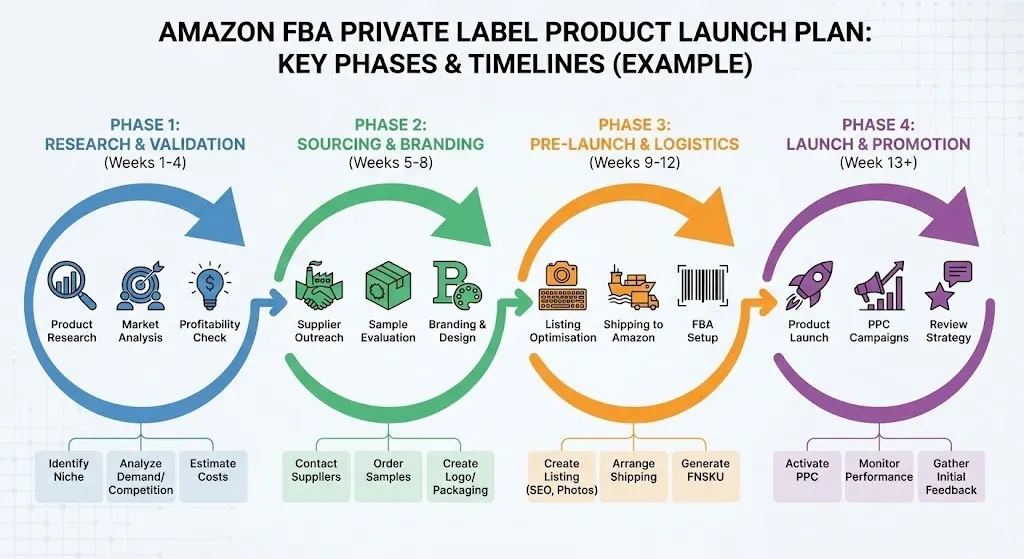

(Ovenfor: Eksempel på en Amazon FBA private label produktlancering infografik, der viser nøglefaser og tidslinjer)
Her er standardtidslinjen for et produkt med middel kompleksitet (f.eks. køkkengadgets, skønhedsværktøjer eller det vigtigste til hjemmet). Simple kategorier (beklædning/varer til hjemmet) kan komprimeres til 4-6 måneder; komplekse (elektronik/smart-enheder) strækker sig ofte til 6-10 måneder.
| Scene | Typisk varighed | Kumulative måneder | Nøgleleverancer | Amazon FBA Impact | Hovedrisici |
|---|---|---|---|---|---|
| 1. Idé- og markedsvalidering | 1-2 måneder | Måned 1-2 | Produktgennemførlighedsrapport + målprissætning | Mangler sæsonbestemte vinduer | Over-research forsinker start |
| 2. Design & Tech Pack + Supplier Sourcing | 1-2 måneder | Måneder 2-3 | Komplet Tech Pack + leverandør shortlist | Fortegnelse søgeord fundament | Vage specifikationer, der forårsager senere ændringer |
| 3. Sampling & Iteration | 2-3 måneder | Måneder 3-5 | Golden Sample godkendt | Ægte produktfotos/A+ indhold | Overdrevne revisioner |
| 4. Værktøj, overholdelse og præproduktion | 1-2 måneder | 5-6 måneder | Forme OK + overensstemmelsesattester | Overholdelse af emballage/etiket | Testfejl, der kræver genoptagelse |
| 5. Depositum → Produktion → QC → Forsendelse | 2-3 måneder | Måned 6–8/9 | Færdigvarer hos FBA | Indtjekning på lager + live notering | Kvalitet falme / logistik forsinkelser |
| 6. FBA-ankomst og lanceringsforberedelse | 1-2 måneder (overlappende) | Måneder 8-9+ | Liste live + førstegangssalg | Lagerudgifter / overlager | Indgående etiketfejl |
Kategoriforskelle : Beklædning/boligvarer: 4-6 måneder; Elektronik/skønhed: 6–9 måneder (ekstra FCC/CE/FDA-test).
Alt starter her. Mange sælgere springer dette over og springer direkte til fabrikker, for så at redesigne alt senere.
Nøgletrin:
2026 Trend : AI-værktøjer (ChatGPT-plugins eller specialiseret produktforskningssoftware) fremskynder nichevalg og filtrering af ideer med lav konkurrence.
Faldgrube at undgå : Forfølge ikke virale tendenser blindt – over-research forsinker lanceringen; rushing fører til senere omdrejninger.
Kernen er at gøre din idé til en fabriks-forståelig plan.
Nøgletrin:
Faldgrube at undgå : Vage specifikationer forårsager store prøveafvigelser og gentagne afkast. I 2026 skal du bruge AI fabriksmatchning til at prioritere leverandører med eksisterende lignende forme for hurtigere start.
Denne fase forårsager 80 % af forsinkelserne. Typisk 3-runders proces:
Accelerationstips : Brug video/højopløselige fotos til fjerngodkendelse i stedet for fysisk returnering; lås design tidligt for at minimere ændringer.
For flere udviklingsdetaljer, se vores fulde artikel: Kina Produktudvikling Tidslinje.
Relateret guide : For elektroniske AQL-inspektionsstandarder, se AQL 2.5 kvalitetsinspektionsvejledning for elektronik.
Efter at have betalt depositum på 30 %, gå ind i udførelsesfasen (typisk 2-3 måneder).
Forenklet flow:
Nøgleregel : Betal først restbeløbet, når QC er bestået - dette er din sidste løftestang.
For dybere detaljer om perioden efter indbetalingen af "sort boks", daglige risici (f.eks. væsentlige forsinkelser, pludselige prisstigninger, inspektionsafvisninger) og røde flag, læs vores dybdegående guide: Hvad sker der, efter at du har betalt depositum til en kinesisk fabrik?
Forsendelsesmuligheder : Luft er hurtigt, men dyrt; Havet er økonomisk, men langsomt; DDP (Delivered Duty Paid) anbefales til begyndere for at undgå besvær med selvrydning.
Efter at varerne ankommer til FBA, er der stadig 1-3 ugers sidste skridt:
Selv efter ankomsten mister sælgerne tid her. Fælles problemer:
Forkert FNSKU-placering
Kartonetiketten stemmer ikke overens
Tilfældige lagerinspektionsforsinkelser
Inventar tip: 1.000-3.000 enheder er normalt nok til lancering uden at overeksponere kontanter.

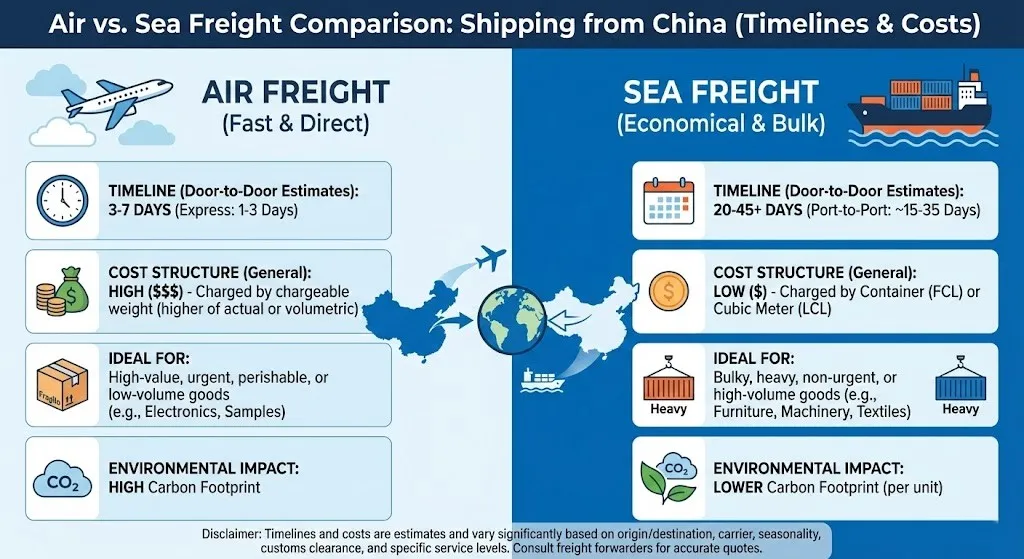

(Ovenfor: Infografik til sammenligning af luft- og søfragt for forsendelse fra Kina, der fremhæver tidslinjer og omkostninger)
Vil du komprimere 8 måneder ned til 5-6? Prøv disse:
Rigtigt tilfælde : Én klient brugte AI-matching + fuld overvågning til at reducere en køkkenproduktlancering fra 7 måneder til 5, hvilket ramte Q4 højsæson perfekt.
Ja— med 20-40 % , hvis du fjerner efterarbejde.
| Areal | Typisk sælger | Optimeret udførelse |
| Prøveudtagning | 60-90 dage | 30-45 dage |
| Overholdelse | 30 dage | 10-15 dage |
| Leverandør Matching | 3-4 uger | 7-10 dage |
Er en 3-måneders lancering nogensinde realistisk? Kun for ekstremt simple produkter, der bruger eksisterende forme - og selv da er det risikabelt.
Hvornår skal jeg starte til en Q4-lancering? I hvert fald 6-9 måneder tidligere.
Tidslinjeplanlægning er lig med likviditets- og profitbeskyttelse. Lad ikke "3-måneders lancering"-myter afspore din Amazon-rejse. Kortlæg hver fase korrekt for at forbrænde færre penge og tjene mere.
Har du brug for et gratis 2026 tidslinjeestimat for dit produkt? Eller AI-matchede fabrikker? Send din idé her – Dark Horse Sourcing-teamet svarer inden for 24 timer – Bemyndigelse af Amazon-sælgere med end-to-end Kina-til-FBA-løsninger.
Kontakt os
Ring til os: +86 193 7668 8822
E-mail: [email protected]
Tilføj: Bygning B, nr. 2, He Er Er Road, Dawangshan Community, Shajing Street, Bao'an District, Shenzhen, Kina
